共工社12月27日电 题:为墩台出运开辟“快车道”

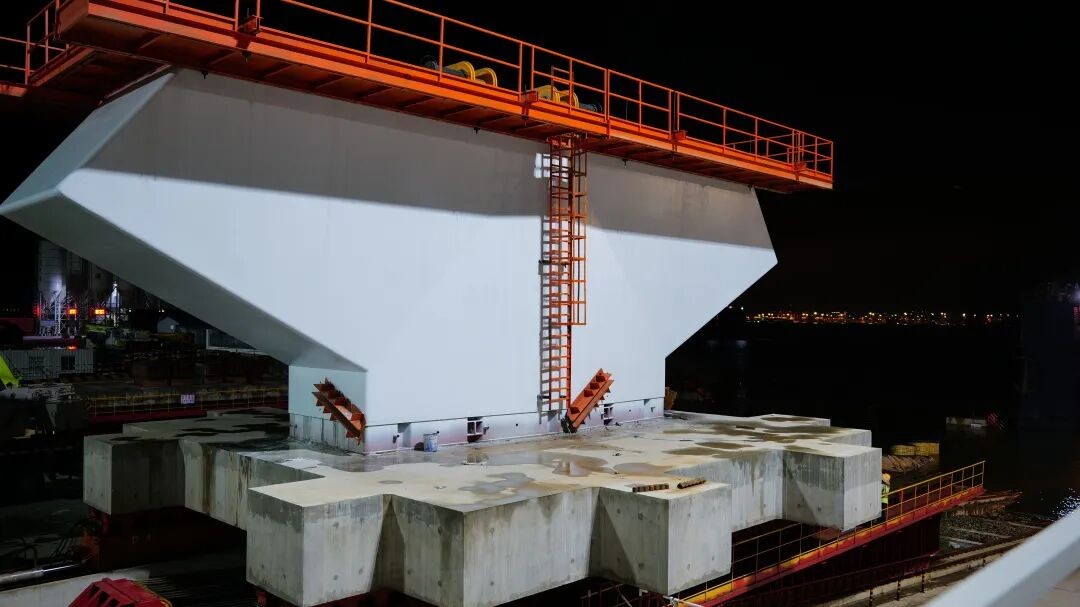

“这台车啊,算是真正长了‘脑子’。”在中交一航局厦金大桥(厦门段)墩台预制厂的调试现场,看着步履式顶运一体台车像驯服好的钢铁巨兽般,将近3000吨的墩台缓缓托起、平稳送出,公司专家刘长义笑着拍了拍它,就像在夸一匹刚学会奔跑的骏马。

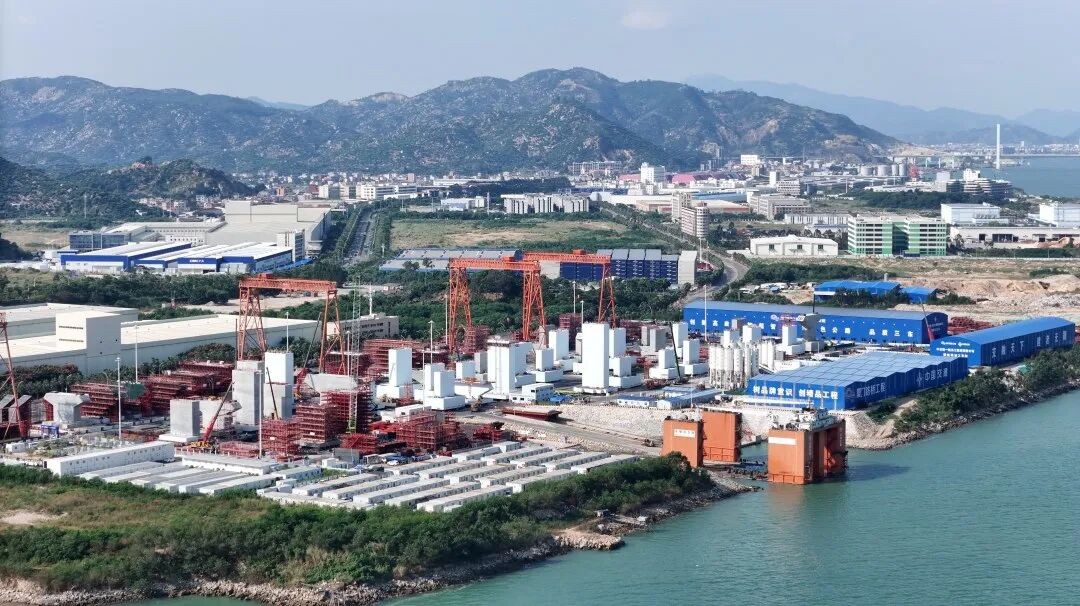

厦金大桥是国家重点跨海通道工程。作为全线85个墩台预制的“心脏”, 中交一航局厦金大桥(厦门段)墩台预制厂预制厂需承担187个构件的预制与出运任务,其中最重的达3235吨。但工期仅有20个月,墩台要完成一场“大迁徙”,顶、运、出、装四项环节必须紧密衔接。任何一处卡壳,都可能拖慢全线节奏。

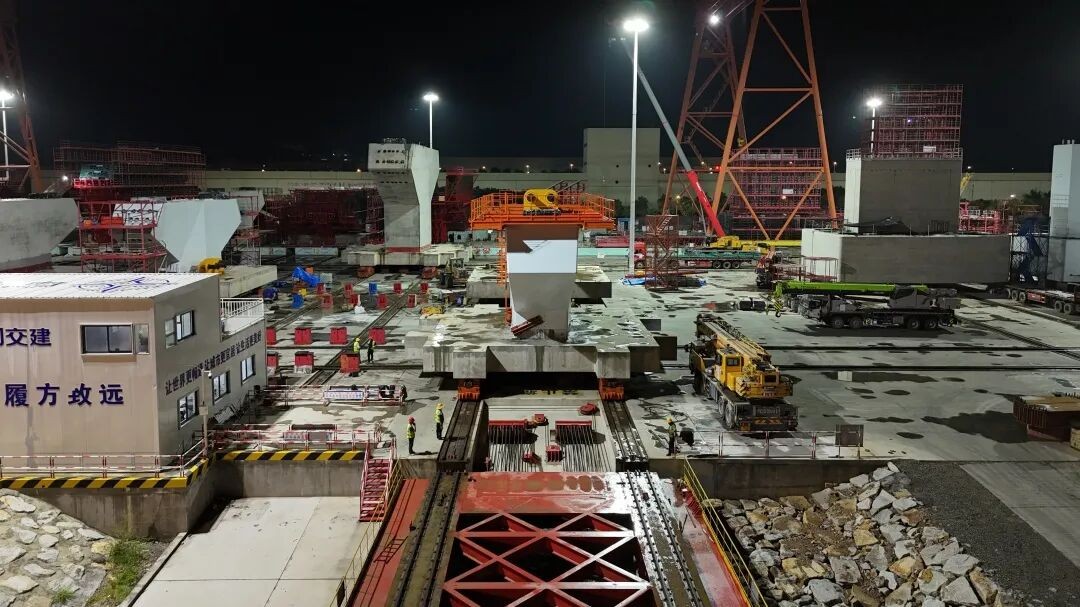

刚开工那阵,墩台出运就像一位“腿脚不利索的巨人”。当时的台车系统要分两步:先用8个千斤顶费力把构件顶起,再将运输车驶入构件下方,承载构件一点点挪走。12个人吼着指挥,每次遇到弯道还得重新顶升。“靠喊话、靠配合,一天能出两件就谢天谢地了。”设备部长唐俊生苦笑着说。

为打破瓶颈,项目部召集7名技术骨干成立设备技术改造小组,连续召开6次会议。会议室的灯常亮到深夜,图纸铺得满桌都是。有人提议改造旧车,有人建议分段顶升,但都被否决。“要提速,‘顶’和‘运’就必须合体,不能再各干各的!”刘长义指明了方向。

改造小组把分散在各处的油缸、台车、夹轨器、泵站“化零为整”,装进一个大脑统一指挥。把原来的8个500吨千斤顶,换成112个55吨小千斤顶,让“铁手臂”更灵活,并联合生产厂家共同改进,在控制端加入自动控制模块,通过控制系统实现一套(两列)台车“一键同步顶升”“一键同步顶推”。

经过三个月试验,当自动控制系统首次“一键同步顶升”时,全场都忍不住鼓掌,数字曲线稳定向上,墩台像被无形大手轻轻托起。“12个人的活,现在4个人按按钮就搞定!”唐俊生兴奋得声音发颤。

高兴之余,新难题又冒了出来。台车“出去像风,回来像蜗牛”。原先的机械夹轨器是靠钳口与楔形块互相挤压夹住轨道,推动台车往前移动一步,然后反向操作实现松轨,再重复操作实现台车持续前进,但整个机构设计只支持单向受力,只能顶推构件前进,无法反向拉回。每次出完构件,还得靠卷扬机“扯着耳朵”把台车拖回来。“手臂只能往前伸,收不回来,还叫啥灵活?”刘长义苦笑道。

对此,改造小组又给台车做了“手术”,在原有结构上加入液压模块,让“液压”和“机械”一起发力。新型自动液压夹轨器采用双钳口对称结构,对称双钳口就像两只强壮铁手在台车一前一后,既能推也能拉。只需轻轻一按按钮,台车自己“哧溜”回起点,不再劳烦人工帮忙。2024年12月新系统投入使用后,运输效率直接翻倍,且为项目部节省成本约1200万元。

如果说顶运一体台车解决了“怎么运”的问题,那么斜架车的诞生,则攻克了“怎么出”的难关。厦金大桥(厦门段)预制厂地势高出出运平台近三层楼的高度,如何让重达三千吨的墩台顺利“下海”,成为新挑战。

“有人建议削坡平整,但要倒运近150万方土方,还可能引发海水倒灌。”项目总工王海波解释说。也有人提出垂直升降方案,但造价高、风险大。“既然垂直不行,就做个斜坡,让构件自己滑下去。”刘长义提出反向思路。

团队结合潮汐规律、构件尺寸和受力条件,设计了坡比1:10的钢铁滑道,配套一台专用斜架车,让墩台稳稳“坐”着滚向大海装上驳船。第一次试运载时,全场屏息,墩台缓缓下滑,2小时便完成首次“下海礼”。

历经五个月技术突围,从“顶运合一”到“斜架出海”,两项创新为厦金大桥墩台出运打开了真正的“快车道”。“给它们修好路,就是给大桥架起脊梁!”刘长义望着一座座墩台的背影,露出孩子般的笑容。
